海湾火灾自动报警系统消防工程调试步骤
一、前期指导

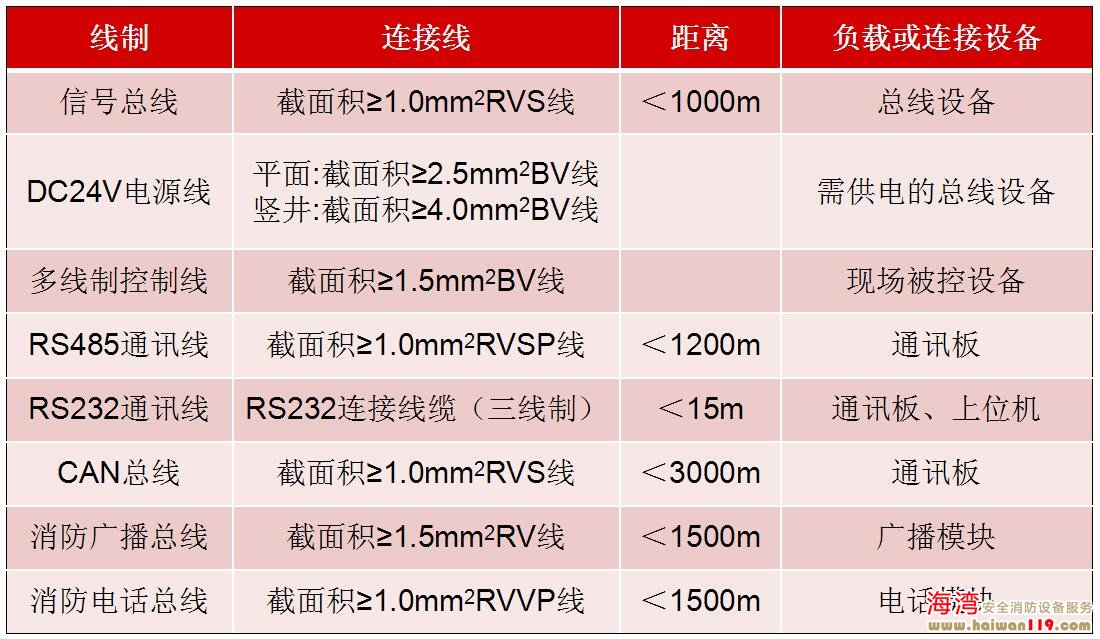

①线材选型

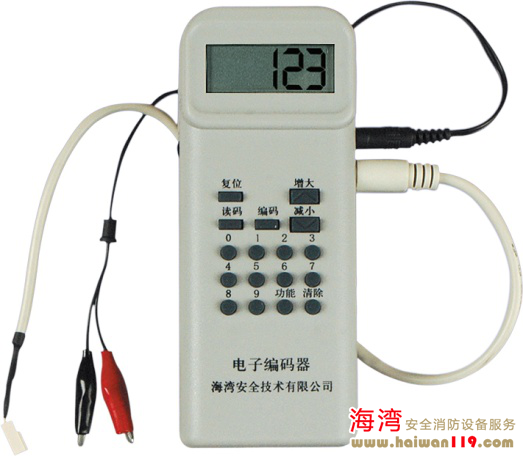

②编码器
与探测器、模块的总线端子相连,操作 ,开机后按下读码键,液晶屏上将显示地址编码。输入探测器或模块的地址编码(1-242),按下“编码”键进行编码。若编码成功,屏幕显示下一个地址码,此时,直接按下“编码”键,可直接编入下一个地址码。
若读码或编码错误则显示“E”。
③各类设备安装接线
详见各类设备的《安装使用说明书》,找不到可在当宁消防网上搜索(http://www.dnfire.cn/)
二、工程调试
①检查线路

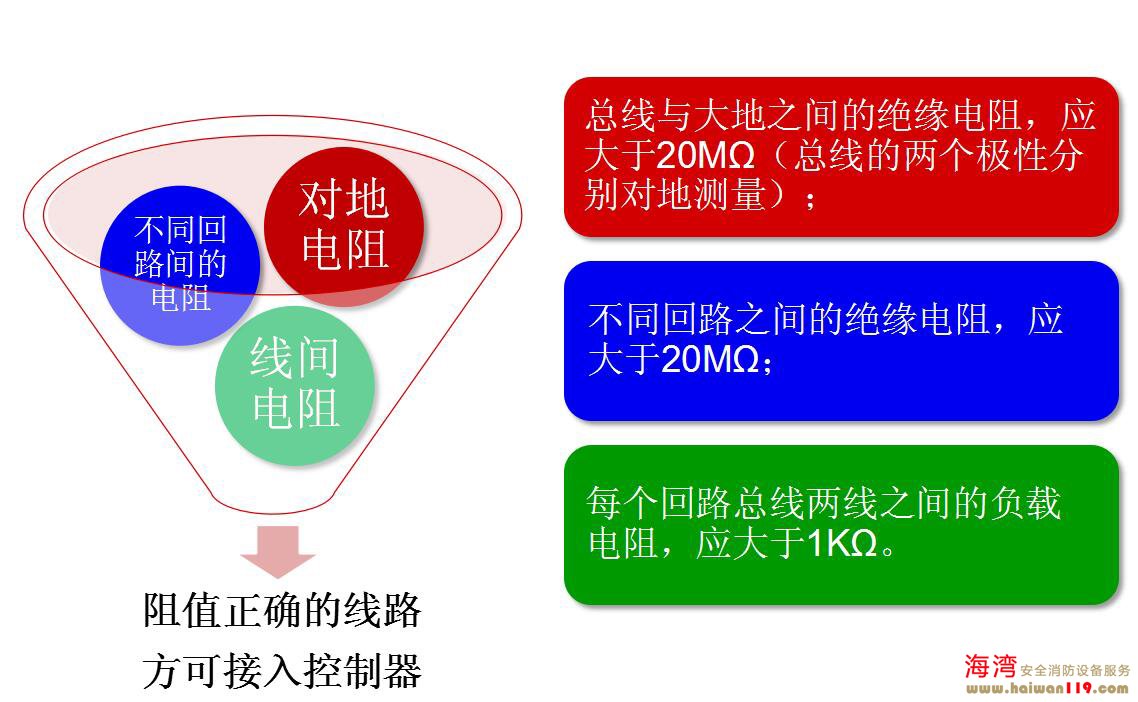

火灾自动报警系统导线敷设后,在安装现场设备之前,应对每回路的导线用500V的兆欧表(摇表)测量绝缘电阻,其对地绝缘电阻值不应小于20MΩ。接好设备后,用万用表的欧姆档检查线间是否短路,阻值是否正常(大于1KΩ),线路是否接地(大于20MΩ)。有以上故障应及时处理。
初步调试(在未接任何外部设备的情况下)
主、备电检测:检查主电供电电压是否在规定范围内(AC187-242V之间),检查各备电电压是否正常(单节蓄电池电压在DC12-13V之间)。主机电源部分(电源盒、电源盘等)检查:有无输出、输出电压是否稳定、主备电切换是否正常 .自检指示灯、数码管(液晶屏)、键盘、声音、时钟、打印及表头指示是否正常,是否有故障显示。
接线:
检查线路没有问题后,安装现场设备,将线路接入到控制器对应的接线端子上。
开机注册:
开机,通过“设备注册”菜单,注册外部设备 ,进入“设备检查”菜单,对照系统图和平面图,查看各回路设备的注册情况,记录未注册的设备号;分析丢点原因,修复线路或更换损坏设备后,重新注册 ,重复上述步骤,直至设备完全注册。
②设备定义

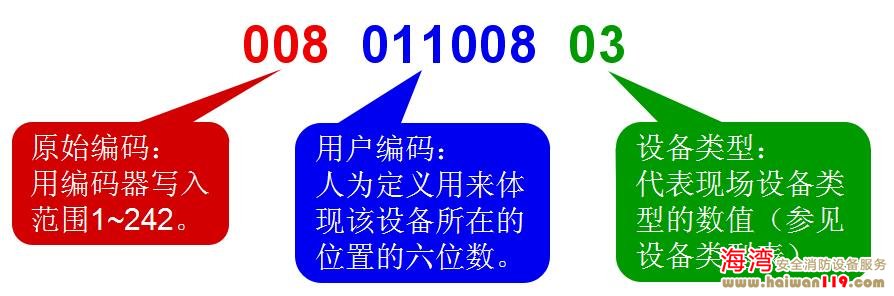

控制器所接的可编址外部设备均需进行编码设定,每个设备对应一个原始编码(一次码,如下图红色数字)和一个用户编码(二次码,如下图蓝色+绿色数字构成完整的二次码),设备定义就是对用户编码进行设定。被定义的设备既可以是已经注册在控制器上的,也可以是未注册在控制器上的。
设备定义的常用编码方法 :
**、二位对应设备所在的楼层号,取值范围为0—99。为方便建筑物地下部分设备的定义,建议地下一层为99,地下二层为98,依此类推 ,第三位对应设备所在的区号,取值范围为0-9。如:楼栋号、单元号、防火分区等。第四、五、六位通常对应总线制设备的原始编码,或者其它可以标识其特征的编码。设备定义不必拘泥于一法,应具体工程具体分析。在做设备定义之前,应充分了解工程布局,拟定适合的编码规律,这样既能方便调试,又可在编辑联动公式时得心应手。
③联动公式
联动公式是用来定义系统中报警信息与被控设备间联动关系的逻辑表达式。
联动公式的编写应参照自动联动编程要求,并且符合火灾自动报警系统设计规范及施工验收规范的要求,符合当地有关的消防法规。在满足以上条件的情况下,按照甲方的要求,开始编辑联动公式。
编辑方法:
联动公式通常由等号分成前后两部分,前面为条件,由用户编码、设备类型及关系运算符组成;后面为被联动的设备,由用户编码、设备类型及延时启动时间组成。

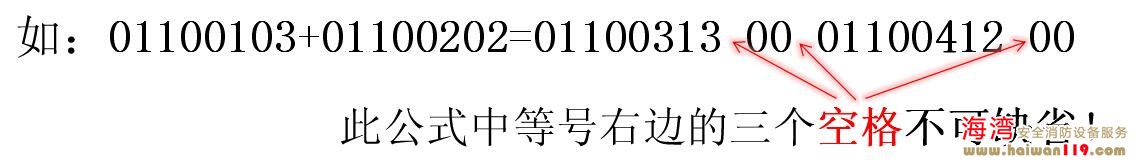

例如:01100103+01100202=0110031300 含义:用户编码为011001的烟感或用户编码为011002的温感报火警,将联动启动用户编码为011003的讯响器,无延时。
关系符号有“与”、“或”两种,其中“+”代表“或”,“×”代表“与”。等号后面的联动设备的延时时间为0—99秒,不可缺省,若无延时需输入“00”来表示。联动公式中允许有通配符,用“*”表示,可代替0-9之间的任何数字。联动公式中允许有因果一致通配符“&”(200控制器无此通配符,9000控制器为“#”),可代替0-9之间的任何数字。通配符既可出现在公式的条件部分,也可出现在联动部分。联动公式中,设备类型禁止使用通配符。
例如:&&&***03+&&&***02=&&&***1300 含义:任一烟感或温感报火警,将联动启动前三位用户编码与其相同的所有讯响器,延时时间为0。
联动公式编写说明:
查看设计说明,征求施工单位或甲方对编程的要求,共同商定编程的内容。编程时应考虑同时启动设备电流过大,除直接参与灭火的设备外,可进行延时启动编程,时间在3秒左右为一个时间段,同时启动的设备适量 .
常用编写规律:

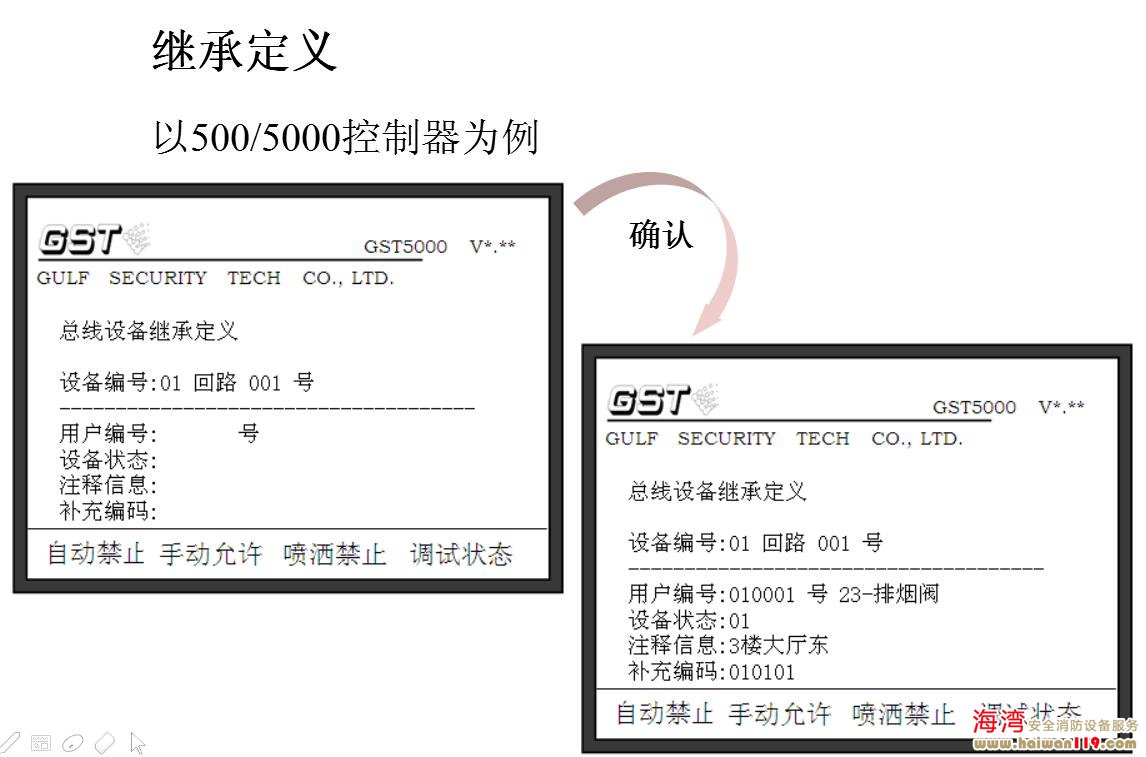

上述“设备定义”及“联动公式”可通过调试软件GstCfg制作工程数据库(详见该软件使用说明),下载到控制器中,也可由调试人员手动在控制器中输入(调试状态)。
手动定义:
现场设备注册完毕,设备定义也做好以后,须将控制器的工作方式设置在“监控状态”,这样既可以跳过控制器重启后的重新注册(会导致一些故障点位丢失),又可以防止设备定义的误修改。
联动公式手动输入在各控制器“联动编程”菜单下进行联动公式的新建、修改、删除操作。编写联动公式时,联动设备与延时之间需用空格分隔。
三、测试及验收

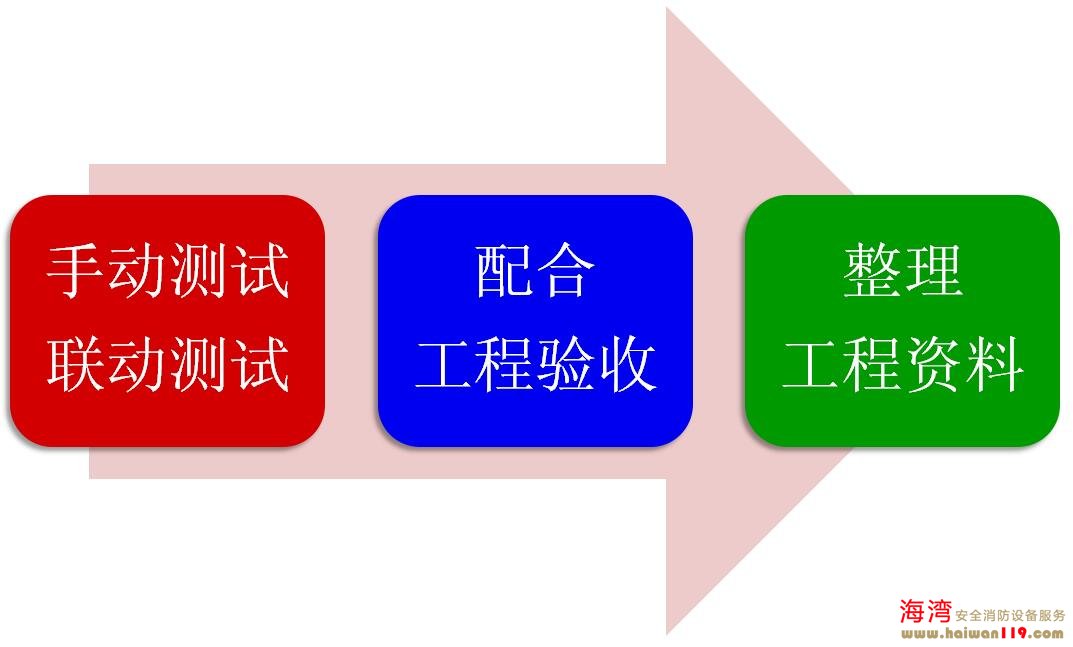

测试:
⑴测试时注意设备点编码及位置是否与实际对应;
⑵探测器类设备进行报警试验;

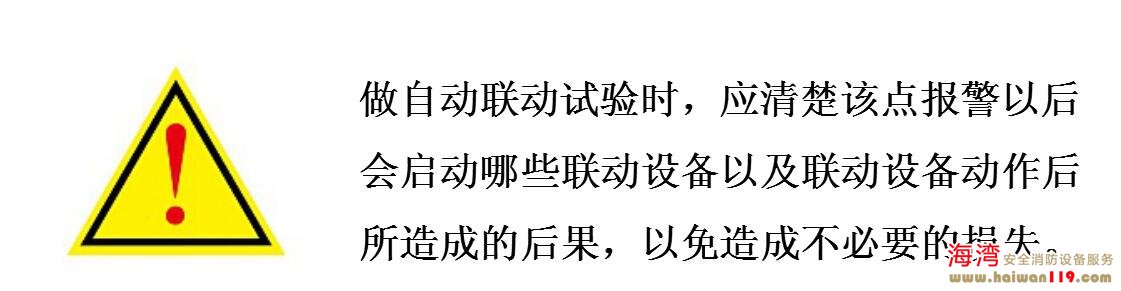

⑶联动类设备进行手动启动和自动启动试验。
配合消防检测及验收:
⑴确认是否满足检测、验收条件;
⑵检查控制器打印机的打印纸是否充足,各类复位钥匙、工具是否准备齐全;
整理资料
⑴收集、整理工程资料(纸质文档和电子文档),通常包括:系统调试情况记录表、系统设备配置表、自动联动编程记录表、消控室设备布置图、工程调试维修记录表、培训记录表。
⑵保存工程调试数据库及CRT图形配置文件,若将来现场出现问题导致数据丢失时,可依靠备份数据恢复,分析、解决发生的问题。
